சாஃப்ட் கூலர் உற்பத்தி முன்னணி நேரம் விளக்கப்பட்டது

"உற்பத்தி 30 முதல் 45 நாட்கள் ஆகும்" என்பது பெரும்பாலான வாங்குபவர்கள் பெறும் பதில், அது உண்மைதான் - ஆனால் இது காலவரிசையின் நடுப்பகுதியை மட்டுமே விவரிக்கிறது. ஆர்டர்-டு-வேர்ஹவுஸ் ரியாலிட்டியில் சாம்லிங், ரிவிஷன் ரவுண்ட்ஸ், மெட்டீரியல் இன்பௌண்ட், இன்ஸ்பெக்ஷன், கடல் சரக்கு மற்றும் சுங்க அனுமதி, மற்றும் வெளியீட்டு தேதிகளை சிதைக்கும் தாமதங்கள் உற்பத்தி வரிசையில் கிட்டத்தட்ட நடக்காது. ஒப்புதல்கள் மற்றும் பொருட்களில் அவை அதற்கு முன் நடக்கும். இந்த வழிகாட்டி முழு காலவரிசையையும் அதன் உண்மையான கூறுகளாக உடைக்கிறது, நேரம் உண்மையில் எங்கு இழக்கப்படுகிறது என்பதைக் காட்டுகிறது மற்றும் இயற்பியல் பொருந்தாது என்று பாசாங்கு செய்யாமல் அட்டவணையை எவ்வாறு சுருக்குவது என்பதை விளக்குகிறது. Sealock (YiFuLong Outdoor Gear Co., Ltd.) 7-15 நாட்கள் மாதிரி மற்றும் 30-45 நாட்கள் உற்பத்தியை மேற்கோள் காட்டுகிறது, மேலும் அந்த எண்களைச் சுற்றி என்ன இருக்கிறது என்பதை இது விளக்குகிறது.


"முன்னணி நேரம்" என்றால் என்ன

அதை சரியாக வரையறுக்கவும் அல்லது தவறான எண்ணுக்கு எதிராக திட்டமிடுவீர்கள். கடுமையான அர்த்தத்தில், ;முன்னணி நேரம் என்பது கொள்முதல்-ஆர்டர் அனுமதியிலிருந்து தொழிற்சாலை வாயிலை விட்டு வெளியேறும் முடிக்கப்பட்ட ஆடைகள் வரையிலான மொத்த கால அளவைக் குறிக்கிறது. ஆனால் ஒரு பிராண்டிற்கு உண்மையில் தேவைப்படும் எண்ணிக்கையானது பரந்த அளவில் உள்ளது: ;உற்பத்தி ஆர்டரை வைப்பதில் இருந்து விற்கத் தயாராக உள்ள முடிக்கப்பட்ட பொருட்களைப் பெறுவது வரையிலான மொத்தக் கழிந்த நேரம், ;மாதிரி, பொருத்துதல் மற்றும் இறுதி ஒப்புதல்; துணி மற்றும் டிரிம் சோர்சிங் மற்றும் தொழிற்சாலைக்கு உள்வரும்; மொத்தமாக வெட்டுதல், தையல் மற்றும் முடித்தல்; தரக் கட்டுப்பாடு மற்றும் பேக்கிங்; சரக்கு, சுங்க அனுமதி மற்றும் கிடங்கிற்கு உள்வரும்.

தொழிற்சாலை முன்னணி நேரமும் உங்கள் முன்னணி நேரமும் வெவ்வேறு எண்கள். இரண்டாவது ஒன்றைத் திட்டமிடுங்கள்.

நீங்கள் திட்டமிடும் விதத்தை மாற்ற வேண்டிய கண்டுபிடிப்பு

இது ஆராய்ச்சியில் மிகவும் பயனுள்ள விஷயம், மேலும் பெரும்பாலான வாங்குபவர்கள் தங்கள் அழுத்தத்தை மையப்படுத்துவதற்கு இது முரண்படுகிறது: ;பெரும்பாலான பிராண்டுகள் தையல் தொடங்கும் முன் நேரத்தை இழக்கின்றன - பொருள் கிடைப்பது மற்றும் ஒப்புதல்கள் வழக்கமான இடையூறு, மேலும் துணி தாமதங்கள் மீள்வது கடினம், ஏனெனில் வெட்டும் மேசையில் யார்டேஜ் இல்லாமல் தொடங்க முடியாது. தாமதமான வண்ண ஒப்புதல் அல்லது கையிருப்பில் இல்லாத துணி ஆரம்பத்தில் ஒவ்வொரு பிந்தைய நிலையிலும் கேஸ்கேட்கள்.

ஒரு உற்பத்தியாளர் அதை அளவிடுகிறார்: ;முதல் ஆர்டர்களில் 45% முதல் 55% வரை தாமதங்கள் ஏற்படுவதற்கு ஃபேப்ரிக் சோர்சிங் மற்றும் டையிங் கணக்கு. முதல் ஆர்டரில் ஏறக்குறைய பாதி தாமத ஆபத்தில் பெரும்பாலான வாங்குபவர்கள் நிர்வாகமாக கருதும் நிலையில் உள்ளது.

முடிவு நேரடியாக பின்வருமாறு: ;வெளியீட்டுத் தேதியைப் பாதுகாப்பதற்கான நம்பகமான வழி, துணி மற்றும் ஒப்புதல்களை முன்கூட்டியே பூட்டுவது, பின்னர் உற்பத்தியை சுருக்குவது அல்ல. ஆறாவது வாரத்தில் தொழிற்சாலையைத் துரத்துவது முதல் வாரத்தில் இழந்த நேரத்தை மீட்டெடுக்காது.

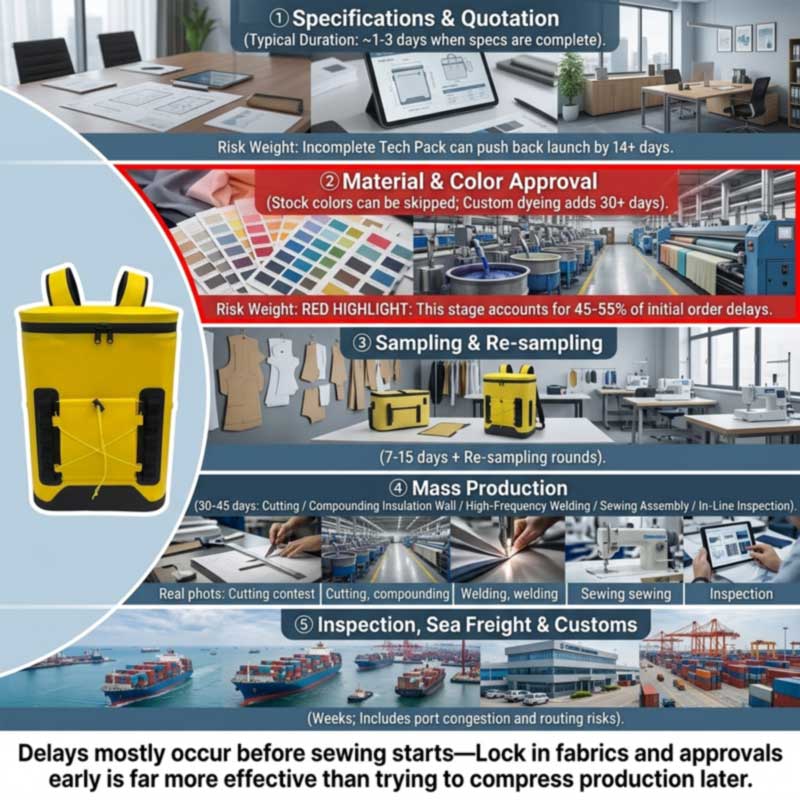

full soft cooler lead time breakdown from specification and material approval through production, inspection and freight

ஸ்டேஜ் பை ஸ்டேஜ்

1. விவரக்குறிப்பு மற்றும் மேற்கோள்

சுருக்கம் முடிந்ததும் வேகமாக: வரையறைகளை வைத்து ;டெக்-பேக் மதிப்பாய்வு மற்றும் மேற்கோள் விவரக்குறிப்புகள் முடிந்தவுடன் சுமார் 1-3 நாட்களில். அது இல்லாதபோது மெதுவாக - ;முழுமையற்ற தொழில்நுட்பப் பொதிகள் உராய்வுக்கான முதன்மைக் காரணமாகும், பெரும்பாலும் ஒரு திட்டத்தின் தொடக்கத் தேதிக்கு 14 அல்லது அதற்கு மேற்பட்ட நாட்களைச் சேர்க்கும், ஏனெனில் ஒரு தொழிற்சாலை துல்லியமாக மேற்கோள் காட்டவோ அல்லது துல்லியமான அளவீடுகள், தையல் விவரக்குறிப்புகள் மற்றும் பொருட்களின் பில் இல்லாமல் துணியை வெட்டவோ முடியாது.

குளிரூட்டிக்கு, "முழுமையானது" என்றால் பெயரிடுதல்: ஷெல் மெட்டீரியல் மற்றும் டெனியர், இன்சுலேஷன் வகை மற்றும் சுவர் தடிமன், லைனர் மெட்டீரியல் மற்றும் சந்தை இணக்கம், மூடும் வகை மற்றும் சீல் நிலை, திறன் மற்றும் உள் பரிமாணங்கள், வன்பொருள், சேணம், பிராண்டிங் முறை மற்றும் பேக்கேஜிங்.

2. பொருட்கள் மற்றும் வண்ண ஒப்புதல் - உண்மையான இடையூறு

சில திட்டங்களில் துணி மற்றும் ஸ்வாட்ச் தேர்வுக்கு 3-7 நாட்கள் பரிந்துரைக்கின்றன, ஆனால் தனிப்பயன் வண்ணங்கள், சாயமிடுதல் அல்லது சிறப்புப் பொருட்கள் அதிக நேரம் எடுக்கலாம் - மேலும் "நீண்டது" கணிசமானதாக இருக்கலாம்: ;ஒரு பிராண்ட் தனிப்பயன் சாயமிடப்பட்ட துணிகள் அல்லது சிறப்பு டிரிம்களைக் கோரினால், காலவரிசை 30 நாட்கள் அல்லது அதற்கு மேல் நீட்டிக்கப்படலாம்.

ஒரு மென்மையான குளிரூட்டியானது ஒரு ஆடையை விட அதிகமான மெட்டீரியல் ஸ்ட்ரீம்களைக் கொண்டுள்ளது: ஷெல் துணி, மூடிய செல் நுரை, உணவு தர லைனர் ஃபிலிம், காற்று புகாத அல்லது நீர்ப்புகா ஜிப்பர்கள், கொக்கிகள், வலைகள் மற்றும் லேபிள்கள். ஒவ்வொன்றும் அதன் சொந்த உள்வரும் முன்னணி நேரத்தைக் கொண்டுள்ளன, மேலும் மெதுவானது தொடக்கத் தேதியை அமைக்கிறது. ஹார்டுவேர் மற்றும் டிரிம்கள் குறிப்பாக கவனத்திற்குரியவை, ஏனெனில் அவை சிறியவை, மலிவானவை மற்றும் வழக்கமாக மறந்துவிட்டன - இன்னும்; துணி மற்றும் உழைப்பு தயாராக இருக்கும்போது கூட, ஒரு விடுபட்ட செயல்பாட்டு அல்லது பிராண்டட் கூறுகள் உற்பத்தியைத் தொடங்குவதைத் தடுக்கலாம்.

3. மாதிரி மற்றும் திருத்தங்கள்

மாதிரிகளுக்கு 7-15 நாட்கள் என்று Sealock மேற்கோளிட்டுள்ளது, தரைமட்ட மேம்பாட்டிற்கு நீண்ட காலம் ஆகும், அங்கு வடிவங்கள் மற்றும் வெல்டிங் கருவிகள் முதலில் வடிவமைக்கப்பட வேண்டும். மாறி என்பது செய்வது அல்ல; இது சுற்றுகளின் எண்ணிக்கை - மற்றும் சுற்றுகள் சுருக்கமான தரம் மற்றும் பின்னூட்ட வேகத்தால் இயக்கப்படுகின்றன. ;வாங்குபவர்களிடமிருந்து பின்னூட்டத்தில் தாமதம் அல்லது தெளிவற்ற விவரக்குறிப்புகள் மாதிரி ஒப்புதல் காலவரிசையை நீட்டிக்கிறது, மேலும் ஒரு பரிந்துரைக்கப்பட்ட ஒழுங்குமுறை ;வேகத்தை இழக்காமல் இருப்பதை உறுதிசெய்ய மாதிரி திருத்தங்களுக்கான 48 மணிநேர விதி.

4. மொத்த உற்பத்தி - 30 முதல் 45 நாட்கள்

உண்மையில் அந்த சாளரத்தின் உள்ளே என்ன நடக்கிறது, ஒரு பற்றவைக்கப்பட்ட குளிரூட்டிக்கு: ஷெல், நுரை மற்றும் லைனர் வெட்டுதல்; தனிமைப்படுத்தப்பட்ட சுவரை லேமினேட் செய்தல்; உயர் அதிர்வெண் வெல்டிங் உடல், அடிப்படை மற்றும் மூடல்; சேணம், பாக்கெட்டுகள், வலை மற்றும் டிரிம் தையல்; சட்டசபை மற்றும் வன்பொருள்; முழுவதும் இன்-லைன் ஆய்வு; முடித்தல் மற்றும் பேக்கிங்.

திட்டமிடுதலுக்கு குறிப்பிடத்தக்கது: பல குளிர்ச்சியான கட்டமைப்புகள் கடந்து செல்கின்றனஇரண்டு வெவ்வேறு உற்பத்தி கோடுகள்- உயர் அதிர்வெண் வெல்டிங் வரி மற்றும் தையல் வரி. சீலாக்கில் இவை ஒரே மாடியில் தனித்தனி அறைகளில் அமர்ந்திருக்கும், மேலும் தைக்கப்பட்ட கட்டுமானம் என்பது அவுட்சோர்ஸ் செய்யப்பட்ட படியை விட ஒரு முக்கிய உள் திறன் ஆகும். இரண்டையும் பயன்படுத்தும் கட்டமைப்பானது, பற்றவைக்கப்பட்ட அல்லது தைக்கப்பட்ட தயாரிப்புகளை விட சற்று நீளமான உள் பாதையாகும், இது சிக்கலானது உற்பத்தி சாளரத்தை பாதிக்க ஒரு காரணம். முழு வரிசையும் உள்ளதுசாஃப்ட் கூலர் பேக் பேக்குகள் எப்படி தயாரிக்கப்படுகின்றன.

5. ஆய்வு

80% முடிந்ததும் முன்பதிவு செய்யுங்கள், அதனால் மீண்டும் வேலை செய்ய நேரம் கிடைக்கும். குளிரூட்டியில், நீர் பரிசோதனைக்கு குறிப்பாக நேரத்தை அனுமதிக்கவும், மேலும் சமநிலை செலுத்துதல் பொதுவாக கடந்து சென்ற ஆய்வுடன் இணைக்கப்பட்டுள்ளது என்பதை நினைவில் கொள்ளவும். பார்க்கவும்ஏற்றுமதிக்கு முன் மென்மையான குளிர்ச்சியின் தர ஆய்வு.

6. சரக்கு மற்றும் அனுமதி

மேடை வாங்குபவர்கள் பெரும்பாலும் முழுவதுமாக புறக்கணிக்கிறார்கள். கடல் போக்குவரத்து மற்றும் இலக்கு அனுமதி வாரங்களைச் சேர்க்கிறது, மேலும் இது யாருடைய கட்டுப்பாட்டிலும் இல்லாத இடையூறுகளுக்கு ஆளாகிறது: துறைமுக நெரிசல், வழித்தடத்தில் ஏற்படும் இடையூறுகள், சுங்கம் அல்லது புவிசார் அரசியல் நிகழ்வுகள் இந்த சாளரங்களை மேலும் நீட்டிக்க முடியும், எனவே டெலிவரி பஃபர் அவசியம். சமீபத்திய ரூட்டிங் நிலைமைகள் அளவை விளக்குகின்றன - ஒரு உற்பத்தியாளர் கேப் ஆஃப் குட் ஹோப்பைச் சுற்றி கேரியர்களை மாற்றியமைப்பதைக் குறிப்பிடுகிறார்; ஐரோப்பாவிற்கு ஏற்றுமதி செய்ய தானியங்கி 10 முதல் 14 நாட்கள் தாமதம். குளிரூட்டிகளும் பருமனானவை மற்றும் வால்யூம் மூலம் சார்ஜ் செய்யப்படுகின்றன, இது நேரத்தை விட அதிக விலைக்கு முக்கியமானது; பார்க்கமொத்த விற்பனை கூலர் பேக் பேக் உற்பத்தியாளர்: மொத்த விலை மற்றும் FOB விதிமுறைகள்.

தாமதத்திற்கான பொதுவான காரணங்கள்

காரணம் வழக்கமான தாக்கம் தடுப்பு
முழுமையற்ற தொழில்நுட்ப தொகுப்பு தொடங்குவதற்கு முன் 14+ நாட்கள் சேர்க்கப்பட்டது பொருட்கள், பரிமாணங்கள், சகிப்புத்தன்மை, மூடல் மற்றும் இணக்கம் ஆகியவற்றைக் குறிப்பிடவும்
தனிப்பயன் நிறம் / தனிப்பயன் பொருள் 30+ நாட்கள்; ~முதல் வரிசை தாமத அபாயத்தில் பாதி இங்கே உள்ளது முதல் ஆர்டருக்கு ஸ்டாக் நிறங்களைப் பயன்படுத்தவும் அல்லது லேப் டிப்ஸை உடனடியாகத் தொடங்கவும்
மெதுவாக வாங்குபவர் கருத்து ஒவ்வொரு மாதிரிச் சுற்றிலும் விரிவடைகிறது ஒற்றை முடிவெடுப்பவர்; 48 மணி நேர பதில் விதி
இடை-செயல்முறை வடிவமைப்பு மாற்றங்கள் நாட்கள் முதல் வாரங்கள் வரை; சாயமிட்ட துணியை செல்லாததாக்க முடியும் பூட்டு வடிவமைப்பு மற்றும் பொருள் அடிப்படை ஆரம்ப; மாற்றங்களை புதிய பொருட்களாக கருதுங்கள்
டிரிம்கள் அல்லது வன்பொருள் காணவில்லை வரி ஏற்றுவதை முழுவதுமாகத் தடுக்கிறது சீக்கிரம் டிரிம்களை ஆர்டர் செய்யுங்கள்; வரி ஏற்றுவதற்கு முன் உள்வரும் தேதிகளை உறுதிப்படுத்தவும்
தேசிய விடுமுறைகள் வாரங்கள் - வசந்த விழா என்பது பல வார இடையூறு மந்தநிலைக்கு முன்னதாக ஆர்டர் செய்யுங்கள்; சீனா வழிகாட்டியைப் பார்க்கவும்
சோதனை / மறுவேலை தோல்வி நாட்கள் வாரங்கள் தெளிவான குறைபாடு வரையறைகள் மற்றும் தங்க மாதிரி ஒப்புக்கொள்ளப்பட்ட முன் தயாரிப்பு
சரக்கு மற்றும் சுங்கம் வாரங்கள், மாறி ஒரு இடையகத்தை உருவாக்கவும்; குறைந்தபட்ச போக்குவரத்துக்கு திட்டமிட வேண்டாம்

இவற்றில் இரண்டு முக்கியத்துவம் வாய்ந்தவை. மத்திய-செயல்முறை மாற்றங்கள் நேரத்திலும் பணத்திலும் விலை உயர்ந்தவை: ;மறு-வளைவு நிறங்கள், பேனல்களை மீண்டும் பின்னுதல் அல்லது துணி ஏற்கனவே சாயமிட்ட பிறகு மறுவடிவமைப்பு செய்வது நாட்கள் அல்லது வாரங்களைச் சேர்க்கிறது - முக்கிய வடிவமைப்பு கூறுகள் மற்றும் துணி தளங்களை முன்கூட்டியே பூட்டி, முக்கிய மாற்றங்களை புதிய உருப்படி குறியீடுகளாக அவற்றின் சொந்த முன்னணி நேர எதிர்பார்ப்புகளுடன் கருதுகிறது. மேலும் விடுமுறை என்பது அடிக்குறிப்பு அல்ல: ; உற்பத்தி நாடுகளில் உள்ள தேசிய விடுமுறைகளுக்கு மேம்பட்ட ஆர்டர் அல்லது கூடுதல் உள்ளமைக்கப்பட்ட இடையக நேரம் தேவைப்படுகிறது. குளிர்பான பைகளுக்கு, ஸ்பிரிங் ஃபெஸ்டிவல் காலம் முழுவதும் ஆர்டர் செய்யும் சாளரம் இருக்கும், இது முதல்-வரிசை திட்டமிடல் கட்டுப்பாடு - பார்க்கவும்சீனாவில் சாஃப்ட் கூலர் உற்பத்தியாளர்: முழுமையான OEM வழிகாட்டி.

ஒரு காலவரிசையை எவ்வாறு சுருக்குவது

தோராயமாக செயல்திறனின் வரிசையில் வேலை செய்யும் நெம்புகோல்கள்:

  1. பங்கு பொருட்கள் மற்றும் பங்கு நிறங்களை தேர்வு செய்யவும்.இது முதல் ஆர்டரில் உள்ள ஒற்றை மிகப்பெரிய தாமத மூலத்தை நீக்குகிறது - லேப் டிப் சுழற்சி இல்லை, சாயம் நிறைய காத்திருக்க வேண்டாம்.
  2. முழுமையான விவரக்குறிப்பைச் சமர்ப்பிக்கவும்.ஒரு தயாரிப்பு-தயாரான சுருக்கமானது 14-நாள் கண்டுபிடிப்பு வளையத்தை 1-3 நாள் மேற்கோளாக மாற்றுகிறது.
  3. மீண்டும் மீண்டும் செய்யும் திட்டங்களுக்கான முக்கிய பொருட்களை முன்-அனுமதி.நிலையான ஆலோசனை என்னவென்றால், மீண்டும் மீண்டும் லேப் டிப்ஸைத் தவிர்ப்பதற்கான கோர் ஃபேப்ரிக்ஸை முன்-அனுமதிப்பது - அங்கீகரிக்கப்பட்ட பொருளின் இரண்டாவது ஆர்டர், முதல் ஆர்டரை விட வேகமாக இருக்கும்.
  4. கருத்துக்களை ஒருங்கிணைத்து விரைவாக முடிவெடுக்கவும்.ஒரு முடிவெடுப்பவர், ஒரு ஒருங்கிணைந்த பதில், ஒரு நிலையான திருப்புமுனை அர்ப்பணிப்பு. தெளிவான, முழுமையான விவரக்குறிப்புகளை வழங்குவதன் மூலம் மாதிரி மறு செய்கைகளை ஒருங்கிணைப்பது ஆவணப்படுத்தப்பட்ட நெம்புகோலாகும்.
  5. ஏற்கனவே உள்ள தளத்திலிருந்து தொடங்கவும்.நிரூபிக்கப்பட்ட வெல்டட் பில்ட் ஸ்கிப் பேட்டர்ன் இன்ஜினியரிங் மற்றும் வெல்டிங் டூலிங் டெவலப்மெண்ட் முழுவதுமாக பிராண்டிங் மற்றும் விவரக்குறிப்பு மாற்றங்கள்.
  6. ஆஃப்-சீசனில் ஆர்டர் செய்யுங்கள்.தொழிற்சாலை ஏற்றுதல் ஒரு உண்மையான தடையாகும்; ஒரு அமைதியான சாளரத்தில் வைக்கப்படும் அதே ஆர்டர் விரைவில் திட்டமிடப்படும்.
  7. விமான சரக்கு, அவசரமாக மட்டுமே.நேர்மையான ஃப்ரேமிங்: ;விமான சரக்கு இறுதியில் இரண்டு முதல் நான்கு வாரங்கள் பின்னோக்கி செல்லும் ஆனால் கடலின் விலையை விட பல மடங்கு அதிகமாக இருக்கும், எனவே இது ஒரு திட்டத்தை விட அவசர நெம்புகோலாக செயல்படுகிறது.
என்ன சுருக்க முடியாது.வெல்டிங், சுவர் லேமினேஷன் மற்றும் க்யூரிங் அவர்கள் எடுக்கும் நேரம்; அவற்றை விரைவுபடுத்துவது குறைபாடுகளை உருவாக்குகிறது. மெதுவான கசிவைக் கண்டறிய நீர் சோதனைக்கு கால அவகாசம் தேவை. கடல் சரக்கு புவியியல் மூலம் சரி செய்யப்படுகிறது. பொருட்கள், வண்ண ஒப்புதல் மற்றும் தொழிற்சாலை ஏற்றுதல் பற்றி விவாதிக்காமல் எந்தவொரு காலக்கெடுவிற்கும் ஒப்புக்கொள்ளும் சப்ளையர் திட்டமிடவில்லை - மேலும் நம்பிக்கையுடன் ஒப்புக்கொள்ளப்பட்ட அட்டவணை தவறவிட்ட பருவத்திற்கான பொதுவான பாதையாகும்.


பின்னோக்கி திட்டமிடுதல்: ஒரு வேலை அட்டவணை

பர்ச்சேஸ் ஆர்டரில் அல்லாமல், ஷெல்ஃப் தேதியிலிருந்து வேலை செய்யுங்கள். இந்த வரிசையில் கழிக்கவும்:

ஷெல்ஃப் தேதியிலிருந்து பின்வாங்கவும் அனுமதி
கிடங்கு பெறுதல், QC மற்றும் பட்டியல் நாட்கள் முதல் ஒரு வாரம் வரை
துறைமுகத்திலிருந்து உள்நாட்டு விநியோகம் நாட்கள்
சுங்க அனுமதி நாட்கள், மாறி
கடல் போக்குவரத்து வாரங்கள், பாதை சார்ந்து — இடையகத்தைச் சேர்க்கவும்
ஏற்றுமதிக்கு முந்தைய ஆய்வு மற்றும் எந்த மறுவேலையும் ஒரு வாரம் வரை
மொத்த உற்பத்தி 30-45 நாட்கள்
உள்வரும் பொருள் (நீண்ட ஈயப் பொருள்) நாட்கள் முதல் வாரங்கள் வரை; தனிப்பயன் சாயம் என்றால் 30+
மாதிரி மற்றும் ஒப்புதல் சுற்றுகள் 7-15 நாட்கள் மற்றும் திருத்தங்கள்
விவரக்குறிப்பு மற்றும் மேற்கோள் முடிந்தால் 1-3 நாட்கள்
விடுமுறை தாங்கல் அட்டவணை வசந்த விழாவைக் கடந்தால் வாரங்கள்

கோடைகால குளிரான வரம்பிற்கு, இந்த எண்கணிதம் பொதுவாக இலையுதிர்காலத்தில் அல்லது குளிர்காலத்தின் தொடக்கத்தில் அர்ப்பணிப்பு தேதியை நிர்ணயிக்கிறது. ஜூன் மாத வெளியீட்டிற்காக வசந்த காலத்தில் தொடங்கும் ஒரு பிராண்ட் ஏற்கனவே சீசனை இழந்துவிட்டது - மேலும் குளிர்விப்பான்கள் பருவகாலமாக உள்ளன, எனவே தாமதமாக வரும் பொருட்கள் ஒரு மாதத்தை விட ஒரு வருடம் காத்திருக்கின்றன. வணிக விளைவுகள் இதில் அடங்கும்உங்கள் சொந்த கூலர் பேக் பேக் பிராண்டை எவ்வாறு தொடங்குவது.

மறுவரிசையை மறந்துவிடாதீர்கள்.முதல் ஓட்டம் விற்றுத் தீர்ந்தால், மாற்றீடு அதே 30-45 நாட்கள் மற்றும் சரக்குகளை எடுக்கும் - எனவே ஒரு இடைப்பட்ட சீசன் விற்பனையானது என்பது, அசல் அட்டவணையில் மறுவரிசைப்படுத்த திட்டமிடப்பட்டாலன்றி, சீசனுக்குப் பிறகு ஸ்டாக் வந்துவிடும். முதல் ஷிப்மென்ட் தரையிறங்குவதற்கு முன் உங்கள் மறுவரிசைப்படுத்தல் தூண்டுதல் புள்ளியைத் தீர்மானிக்கவும்.


சீலாக் லீட் டைம்ஸ்

மேற்கோள் ஒரு முழுமையான விவரக்குறிப்பில் வேகமாக
மாதிரி எடுத்தல் 7-15 நாட்கள்; பேட்டர்ன்கள் மற்றும் வெல்டிங் கருவிகள் வடிவமைக்கப்படும் போது நிலத்தடி மேம்பாட்டிற்காக நீண்டது
உற்பத்தி மாதிரி மற்றும் டெபாசிட் உறுதிப்படுத்தப்பட்ட பிறகு 30-45 நாட்கள்
விதிமுறைகள் ஒரு வடிவமைப்பிற்கு MOQ 300 பிசிக்கள்; FOB குவாங்டாங்
திறன் வீட்டில் உயர் அதிர்வெண் வெல்டிங் கோடுகள் மற்றும் தையல் கோடுகள் - தனி அறைகள், அதே தளம்; பல கட்டிடங்கள் இரண்டையும் பயன்படுத்துகின்றன
தரம் IQC / IPQC / OQC, AQL மாதிரி, தங்க-மாதிரி கையொப்பமிடுதல், முழு நீரில் மூழ்கும் தொகுதி சோதனை; SGS அல்லது QIMA வரவேற்கப்பட்டது
தோற்றம் அதே விவரக்குறிப்பில் சீனா அல்லது வியட்நாம்
சான்றிதழ்கள் ISO9001, BSCI, SMETA P4, GRS, HIGG, SCAN

முதல் அட்டவணையைக் குறைக்கும் பிளாட்ஃபார்ம்கள் — ஸ்டாக் கலர்வேகளில் இருக்கும் வெல்டட் பில்ட்கள், அதனால் பேட்டர்ன் டெவலப்மெண்ட் இல்லை மற்றும் சாயம் இல்லை:

படம் மாதிரி இது ஏன் அட்டவணையை குறைக்கிறது இணைப்பு
28L airtight-zipper insulated backpack cooler SL-I274 28லி காற்று புகாத-ஜிப்பர் பேக் பேக் கூலர் (SL-I274) நிரூபிக்கப்பட்ட 48 மணிநேர சீல் செய்யப்பட்ட உருவாக்கம், நான்கு பங்கு நிறங்கள் காண்க
Insulated soft cooler backpack with molded lid SL-E050B இன்சுலேட்டட் கூலர் பேக், வார்ப்பட மூடி (SL-E050B) இரண்டு அளவுகள் ஏற்கனவே உருவாக்கப்பட்டுள்ளன - புதிய கருவி இல்லாமல் வரம்பு நீட்டிப்பு காண்க
Roll-top leakproof soft cooler SL-I288 ரோல்-டாப் லீக் புரூஃப் சாஃப்ட் கூலர் (SL-I288) தற்போதுள்ள பழுப்பு/சாம்பல் நிறங்கள்; தனிப்பயன் சாயம் இல்லாமல் தனித்துவமானது காண்க
Insulated leakproof cooler backpack SL-I075A இன்சுலேட்டட் லீக்ப்ரூஃப் கூலர் பேக் (SL-I075A) மூன்று பங்கு வண்ணங்களில் மதிப்பு மேடை காண்க

அடிக்கடி கேட்கப்படும் கேள்விகள்: சாஃப்ட் கூலர் லீட் டைம்ஸ்

கே: சாஃப்ட் கூலர் உற்பத்திக்கு எவ்வளவு நேரம் ஆகும்?

ப: மொத்த உற்பத்தியானது பொதுவாக மாதிரி மற்றும் வைப்பு உறுதிப்படுத்தலுக்குப் பிறகு 30-45 நாட்களுக்குப் பிறகு, மாதிரிகள் 7-15 நாட்களுக்கு முன்பே இருக்கும். ஆனால் ஆர்டர்-டு-கிடங்கு நீண்டது - விவரக்குறிப்பு மற்றும் மேற்கோள், பொருள் உள்வரும், மாதிரி திருத்தங்கள், ஆய்வு, கடல் சரக்கு மற்றும் சுங்க அனுமதி ஆகியவற்றைச் சேர்க்கவும். ஒப்புதலிலிருந்து இரண்டு முதல் மூன்று மாதங்கள் ஒரு யதார்த்தமான திட்டமிடல் எண்ணிக்கை.

கே: தாமதங்கள் உண்மையில் எங்கிருந்து வருகின்றன?

ப: பெரும்பாலும் உற்பத்தி தொடங்கும் முன். பொருள் கிடைப்பது மற்றும் ஒப்புதல்கள் வழக்கமான இடையூறாக இருக்கின்றன, மேலும் துணி தாமதங்கள் அதிலிருந்து மீள்வது கடினமானது, ஏனெனில் கட்டிங் டேபிளில் உள்ள பொருள் இல்லாமல் கீழ்நிலை எதுவும் தொடங்க முடியாது - ஒரு உற்பத்தியாளர் முதல்-வரிசை தாமதங்களில் 45-55% ஃபேப்ரிக் சோர்ஸிங் மற்றும் டையிங் என்று கூறுகிறார். தாமதமான வண்ண ஒப்புதல் ஒவ்வொரு பிந்தைய நிலையிலும் தொடர்கிறது.

கே: தனிப்பயன் வண்ணம் எவ்வளவு சேர்க்கிறது?

ப: 30 நாட்கள் அல்லது அதற்கும் அதிகமாக இருக்கலாம், ஏனெனில் தனிப்பயன் சாயமிடுதல் அதன் சொந்த ஆய்வக டிப் ஒப்புதல் சுழற்சி மற்றும் சாய லாட் முன்னணி நேரத்தைக் கொண்டுவருகிறது. நேர அழுத்தத்தின் கீழ் முதல் ஆர்டருக்கு, ஸ்டாக் கலர்வேயைத் தேர்ந்தெடுப்பது அட்டவணையைப் பாதுகாக்க மிகவும் பயனுள்ள வழியாகும்.

கே: நான் தாமதமாக வந்தால் உற்பத்தியை விரைவுபடுத்த முடியுமா?

ப: வரம்புகளுக்குள் மட்டுமே. விமான சரக்கு இரண்டு முதல் நான்கு வாரங்கள் முடிவில் கடலின் விலையை விட பல மடங்கு செலவில் மீட்டெடுக்க முடியும், இது ஒரு திட்டத்தை விட அவசர நெம்புகோலாக மாற்றுகிறது. வெல்டிங், சுவர் லேமினேஷன் மற்றும் நீர் சோதனை ஆகியவை அவை எடுக்கும் நேரத்தை எடுத்துக்கொள்கின்றன, மேலும் அவற்றை அவசரப்படுத்துவது குறைபாடுகளை உருவாக்குகிறது, அது சோதனை தோல்வியடைகிறது மற்றும் அவை சேமிப்பதை விட அதிக நேரம் செலவாகும். பொருட்கள் மற்றும் ஒப்புதல்களை முன்கூட்டியே பூட்டுவதன் மூலம் தேதியைப் பாதுகாக்கவும், பின்னர் உற்பத்தியை சுருக்கி அல்ல.

கே: கோடைகால வரம்பிற்கு நான் எவ்வளவு தூரம் ஆர்டர் செய்ய வேண்டும்?

ப: கிடங்கு பெறுதல், உள்நாட்டு விநியோகம், சுங்கம், கடல்வழிப் போக்குவரத்து, ஆய்வு, 30-45 நாட்கள் தயாரிப்பு, பொருள் உள்வரும், மாதிரி மற்றும் ஒப்புதல்கள் மூலம் உங்கள் ஆன்-ஷேல்ஃப் தேதியிலிருந்து பின்னோக்கி வேலை செய்யுங்கள் - பின்னர் அட்டவணை வசந்த விழாவைக் கடந்தால் விடுமுறை இடையகத்தைச் சேர்க்கவும். பெரும்பாலான கோடைகால குளிர்ச்சியான வரம்புகளுக்கு, இலையுதிர்காலத்தில் அல்லது குளிர்காலத்தின் தொடக்கத்தில் உறுதியளிக்கிறது.

கே: எனது லீட் டைமில் மிகப்பெரிய வித்தியாசம் என்ன?

A: ஒரு முழுமையான விவரக்குறிப்பு மற்றும் ஒரு பங்கு வண்ணம். தயாரிப்பிற்குத் தயாராக இருக்கும் சுருக்கமானது இரண்டு வார கண்டுபிடிப்பு வளையத்தை ஒரு முதல் மூன்று நாள் மேற்கோளாக மாற்றுகிறது, மேலும் ஒரு பங்கு நிறம் முக்கியமான பாதையில் இருந்து சாயத்தை நீக்குகிறது. அதன் பிறகு: மாதிரியின் போது விரைவான, ஒருங்கிணைந்த பின்னூட்டம் மற்றும் புதிய வடிவத்தை உருவாக்குவதற்குப் பதிலாக ஏற்கனவே உள்ள தளத்திலிருந்து தொடங்குதல்.

ஒரு அட்டவணையைத் திட்டமிடுகிறீர்களா?சீலாக் (YiFuLong Outdoor Gear Co., Ltd.) சீனா மற்றும் வியட்நாமில் வெல்டிங் மற்றும் தைக்கப்பட்ட மென்மையான குளிர்விப்பான்களை உற்பத்தி செய்கிறது, 7-15 நாட்கள் மாதிரி மற்றும் 30-45 நாட்கள் உற்பத்தியை மேற்கோள் காட்டுகிறது. உங்கள் ஷெல்ஃப் தேதியை அனுப்பவும், குழு உங்களுடன் காலெண்டரை பின்னோக்கி வேலை செய்யும் - அது பொருந்தவில்லை என்றால் தெளிவாகச் சொல்லுங்கள்.

மின்னஞ்சல்:info@sealock.com.hk |  தொலைபேசி: +86-13632981825  | மென்மையான குளிரான வரம்பில் உலாவவும்

இங்கே மேற்கோள் காட்டப்பட்டுள்ள அளவுகோல்கள் மற்றும் தாமதப் புள்ளிவிவரங்கள் 2026 ஆம் ஆண்டின் நடுப்பகுதியில் பொதுவில் கிடைக்கும் ஆடை மற்றும் மென்மையான பொருட்கள் உற்பத்தி ஆதாரங்களைப் பிரதிபலிக்கின்றன, மேலும் அவை தொழிற்சாலை, தயாரிப்பு, பொருட்கள் மற்றும் பருவத்தைப் பொறுத்து மாறுபடும். குறிப்பாக சரக்கு நேரங்கள் ரூட்டிங் நிலைமைகளுடன் மாறுகின்றன. வெளியீட்டு தேதிக்கு முன் உங்கள் சப்ளையருடன் தற்போதைய முன்னணி நேரங்களையும் திறனையும் உறுதிப்படுத்தவும்.
